건설 노임 인상, 물가변동 계약금액 조정으로 받을 수 있나? 인정 기준과 청구 조건 정리

2026-09-07 · 경제 · 읽는데 9분

건설 노임 인상, 물가변동 계약금액 조정으로 받을 수 있나? 인정 기준과 청구 조건 정리

건설 현장에서 일하다 보면 공사 기간 중 인건비가 크게 오르는 상황을 마주칠 때가 있습니다. 특히 장기 공사의 경우 착공 시점에 책정한 노임 단가와 실제 지급해야 하는 노임 사이에 격차가 벌어지는데, 이때 계약 금액 조정을 요구할 수 있는지가 핵심 관심사입니다. 결론부터 말하면, 건설공사 표준품셈과 계약 조건에 따라 물가변동으로 인한 계약금액 조정이 가능하며, 노임 인상분도 그 대상에 포함됩니다. 다만 인정받기 위해서는 기준시점 대비 등락률이 일정 수준(보통 3% 이상 또는 5% 이상)을 넘어야 하고, 청구 시점과 근거 서류를 정확히 갖춰야 합니다.

물가변동 계약금액 조정, 노임 인상도 포함되는가

건설공사 계약에서 물가변동으로 인한 금액 조정은 일반적으로 '계약금액 조정' 또는 '물가변동에 따른 조정'이라는 이름으로 발주처와 수급사업자 사이에 적용됩니다. 이 제도의 법적 근거는 국가를 당사자로 하는 계약에 관한 법률(국가계약법) 시행령 제64조와 지방자치단체를 당사자로 하는 계약에 관한 법률(지방계약법) 시행령 제73조에 두고 있습니다. 민간 공사는 계약서에 별도 조항이 있을 때만 적용되므로, 민간 발주 공사는 계약 조건을 먼저 확인해야 합니다.

노임 인상이 물가변동 조정 대상에 포함되는지는 '공사비를 구성하는 요소의 가격 변동'이라는 개념 안에서 판단합니다. 건설공사 원가 구성에는 재료비, 노무비, 경비가 있는데, 노무비 중에서도 직접 노무비에 해당하는 건설근로자의 임금이 오르면 이는 명백한 물가 변동 요인입니다. 다만 단순히 시중 노임이 올랐다는 사실만으로 조정이 이루어지는 것이 아니라, 입찰 당시 기준이 된 가격과 비교해 실제 변동률을 산출해 그 차액만큼만 조정됩니다.

조정을 신청하려면 두 가지 조건을 충족해야 합니다. 첫째는 기준시점(입찰일 또는 계약일)과 비교시점(조정 사유 발생일) 사이의 물가 변동률이 일정 비율 이상이어야 한다는 점, 둘째는 그 변동이 계약 당사자가 예측할 수 없었던 외부 요인에서 비롯되었다는 점입니다. 노임 인상의 경우 정부가 고시하는 건설업 임금 실태 조사 결과나 노임 단가 고시가 기준이 되므로, 개별 현장의 사정보다는 공식적인 단가 변동을 근거로 삼는 것이 중요합니다.

노임 인상분을 클레임으로 주장하려면 먼저 확인할 조건

노임 인상분을 계약금액 조정으로 청구하기 전에 확인해야 할 사항을 정리하면 다음과 같습니다.

  • 계약서상 물가변동 조정 조항이 명시되어 있는지 확인 (민간 공사는 조항이 없으면 청구 근거가 약해짐)
  • 기준시점 대비 비교시점의 등락률이 계약 조건에서 정한 최소 비율(보통 3% 또는 5%)을 넘는지 확인
  • 조정 대상이 되는 노임이 '직접 노무비'인지, 간접 노무비나 일반 관리비에 포함된 인건비인지 구분
  • 발주처가 정부나 지자체인 경우 국가계약법 또는 지방계약법의 적용을 받는지 확인
  • 공사 기간 중 노임 단가가 여러 차례 바뀌었다면 각 시점의 고시 단가를 모두 확보했는지 점검

이 조건들을 하나라도 충족하지 못하면 실제 청구 단계에서 반려되거나 감액될 가능성이 높습니다. 특히 민간 공사는 법적 강제력이 약하기 때문에, 애초에 계약 체결 단계에서 물가변동 조정 조항을 넣어두는 것이 실무적으로 중요합니다. 공공 공사는 법령에 따라 표준 계약 조건이 적용되므로 비교적 청구 절차가 명확하지만, 그만큼 요건 충족을 엄격하게 심사합니다.

계약금액 조정 신청, 실제로는 이렇게 진행됩니다

노임 인상분을 포함한 물가변동 계약금액 조정은 크게 네 단계로 진행됩니다. 먼저 조정 사유가 발생했을 때 발주자에게 서면으로 통보해야 하며, 이때 통보 시점이 늦어지면 조정 기산일이 밀리거나 일부 기간이 제외될 수 있습니다.

다음으로 조정 금액을 산출합니다. 이때 사용하는 방식이 '계수'라는 개념인데, 입찰 당시 공사 원가 구성 비율에 따라 품목별 가중치를 적용해 전체 공사비의 변동률을 계산합니다. 노임이 오른 비율만큼 전체 공사비에 곱하는 것이 아니라, 노무비가 전체 공사비에서 차지하는 비중을 반영해 조정액을 구합니다. 예를 들어 노무비 비중이 30%인 공사에서 노임이 10% 올랐다면, 전체 공사비 기준으로는 약 3%의 변동이 발생한 셈입니다.

산출이 끝나면 발주자와 수급사업자가 협의해 조정액을 확정하고, 필요하다면 분쟁 조정 위원회의 심의를 거치기도 합니다. 마지막으로 확정된 금액은 기성금 또는 준공금 지급 시 반영됩니다. 이 과정에서 설계 변경이나 추가 공사로 인한 금액 변동이 함께 있는 경우에는 각각의 조정 사유를 분리해 산정해야 하므로, 현장에서는 관련 서류를 사건별로 구분해 관리하는 습관이 필요합니다.

계약금액 조정 신청, 실제로는 이렇게 진행됩니다
계약금액 조정 신청, 실제로는 이렇게 진행됩니다

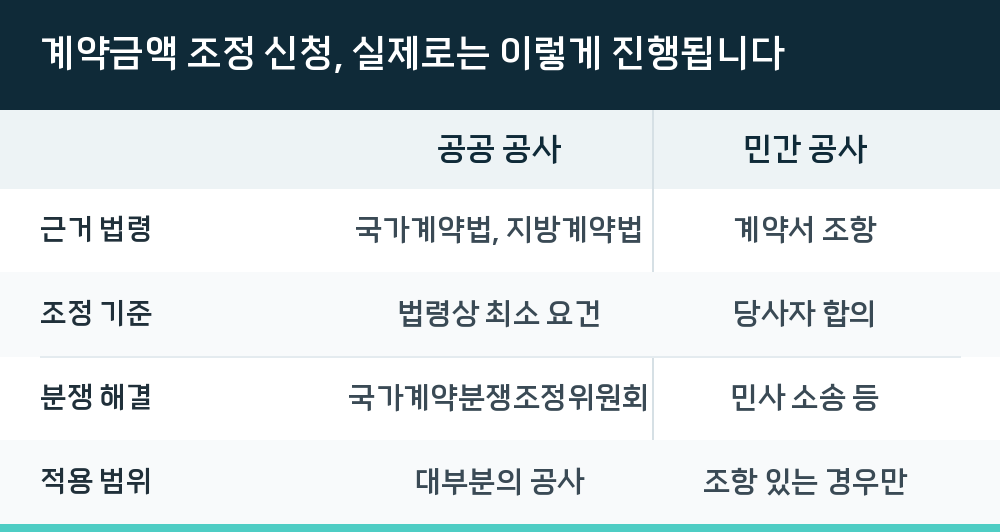

구분 공공 공사 민간 공사
근거 법령 국가계약법, 지방계약법 계약서 조항
조정 기준 법령상 최소 요건 당사자 합의
분쟁 해결 국가계약분쟁조정위원회 민사 소송 등
적용 범위 대부분의 공사 조항 있는 경우만

위 표에서 보듯 공공 공사는 법령이 청구 절차를 보장하지만, 민간 공사는 계약서가 곧 기준이 됩니다. 따라서 민간 현장이라면 계약 체결 전에 물가변동 조정 조항을 반드시 확인하고, 없다면 특약으로 추가하는 방안을 검토해야 합니다.

노임 단가 변동, 어떤 기준으로 산정하나

노임 인상분의 기준이 되는 단가는 정부가 매년 고시하는 건설업 임금 실태 조사 결과입니다. 대한건설협회나 한국건설기술연구원이 조사한 시중 노임 단가가 고시되며, 이 고시 단가가 입찰 이후 오르면 그 차액만큼 조정 근거가 생깁니다. 다만 실제 현장에서 지급하는 노임이 고시 단가보다 높더라도, 공공 공사는 고시 단가를 기준으로 산정하므로 현장 노임과 고시 단가의 차이는 조정 범위에 포함되지 않습니다.

조정 기간도 중요한 변수입니다. 물가변동 조정은 기준시점 이후 발생한 변동만 인정하며, 조정 신청일 이후의 변동은 다음 조정 때 반영됩니다. 예를 들어 공사 기간이 24개월인데 12개월 시점에 노임이 올랐다면, 12개월까지의 변동분만 1차 조정으로 청구하고 이후 변동분은 2차 조정으로 나누어 청구하게 됩니다. 이 때문에 공사 기간이 긴 프로젝트는 두세 차례에 걸쳐 조정을 받는 경우가 일반적입니다.

노임 단가 변동, 어떤 기준으로 산정하나
노임 단가 변동, 어떤 기준으로 산정하나

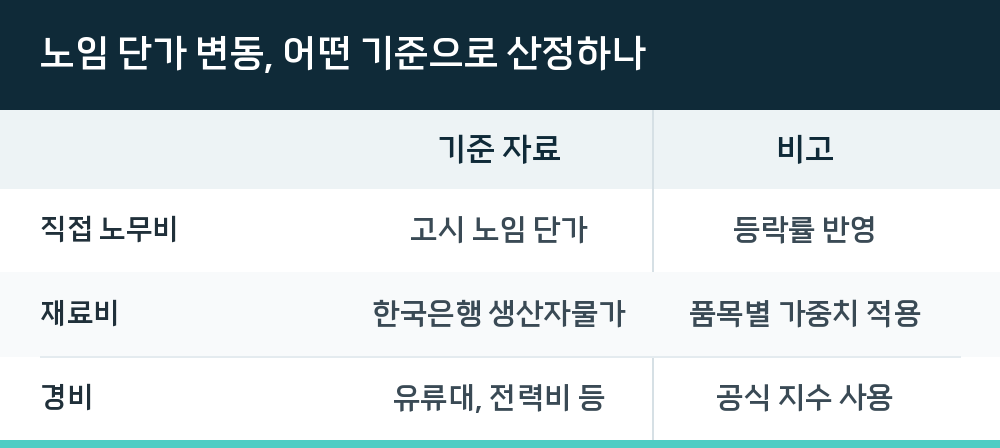

조정 항목 기준 자료 비고
직접 노무비 고시 노임 단가 등락률 반영
재료비 한국은행 생산자물가 품목별 가중치 적용
경비 유류대, 전력비 등 공식 지수 사용

노임 외에 재료비나 유류비가 함께 올랐다면 각각의 변동률을 합산해 전체 조정액을 산정합니다. 이때 각 품목의 가중치는 입찰 당시 산출 내역서에 기재된 비중을 따르므로, 입찰 서류를 그대로 보관하고 있어야 정확한 산출이 가능합니다.

실제 청구 전에 알아두면 좋은 실무 팁

노임 인상 클레임을 준비하는 과정에서 가장 흔히 하는 실수는 '노임이 올랐다는 사실'만 강조하고 정작 계약 조건과 산출 근거를 제대로 갖추지 못하는 경우입니다. 발주처는 개별 현장의 사정보다는 객관적인 지표와 계약 조항을 기준으로 판단하므로, 청구서에는 다음 내용이 반드시 포함되어야 합니다.

  • 기준시점과 비교시점의 고시 노임 단가 비교표
  • 입찰 당시 산출 내역서상 노무비 비중
  • 계약서상 물가변동 조정 조항 사본
  • 조정 사유 발생을 입증하는 공문 또는 발주처 통보 내역

이 서류들을 갖췄다면 발주처에 공식적으로 조정을 요청하는 공문을 발송합니다. 이때 조정 요청 기한을 놓치지 않는 것이 중요한데, 공공 공사는 조정 사유가 발생한 날부터 일정 기간(통상 30일 이내) 내에 요청해야 합니다. 기한을 넘기면 조정 권리를 상실할 수 있으므로, 노임 단가 고시가 바뀌는 시점(보통 매년 상반기)을 미리 파악해 대비하는 것이 좋습니다.

발주처가 조정을 거부하거나 산정 금액에 이견이 있으면, 공공 공사의 경우 계약 당사자 간 협의가 우선이고 이후 중앙분쟁조정위원회나 지방분쟁조정위원회에 조정 신청을 할 수 있습니다. 민간 공사는 법원에 소를 제기하는 방법 외에 한국건설분쟁조정협의회 같은 민간 조정 기관을 활용할 수도 있습니다. 다만 조정 절차는 시간이 걸리므로, 가능하면 현장에서 해결하는 것이 공사 일정 관리에 유리합니다.

Q. 노임이 올랐는데 발주처가 계약 당시 단가를 적용하라고 하면 어떻게 하나요

계약서에 물가변동 조정 조항이 있다면 조정을 요구할 권리가 있습니다. 조항이 없더라도 공공 공사는 관련 법령이 적용되므로 청구가 가능하지만, 민간 공사는 조항 유무에 따라 결과가 크게 달라집니다. 먼저 계약서를 확인하고, 조항이 있다면 고시 노임 단가 변동 자료를 첨부해 공식적으로 조정을 요청하세요.

Q. 물가변동 조정 신청은 공사 중 몇 번까지 가능한가요

횟수 제한은 없습니다. 다만 조정 사유가 발생할 때마다 청구해야 하며, 일정 기간 동안의 변동분을 모아 한 번에 청구하는 것도 가능합니다. 실무에서는 공사 기간이 길면 2~3회로 나누어 청구하는 경우가 많습니다.

Q. 노임 인상분을 기성금에 반영받으려면 언제 신청해야 하나요

기성금 지급 시점 이전에 조정 신청이 완료되어야 해당 기성금에 반영됩니다. 기성 검사 후 지급 단계에서는 이미 확정된 금액이므로 다음 기성 때 반영받는 수밖에 없습니다. 따라서 기성일 최소 2~4주 전에는 조정 서류를 준비해 발주처에 제출하는 것이 바람직합니다. 다만 정확한 기간은 발주처 내부 처리 절차에 따라 달라질 수 있습니다.
